Tidsplan - Varnæs og Bovrup

Varnæs og Bovrup

Varnæs og Bovrup har nået minimumstilslutningen.

Forventet opstart for gravearbejdet til distributionsledning i Bovrup: November 2024.

Forventet opstart for gravearbejdet til transmissionsledning mellem Felsted og Bovrup: December 2024.


Find vores kontrakter og tilslutningsprocenter på hjemmesiden: Varnæs og Bovrup.

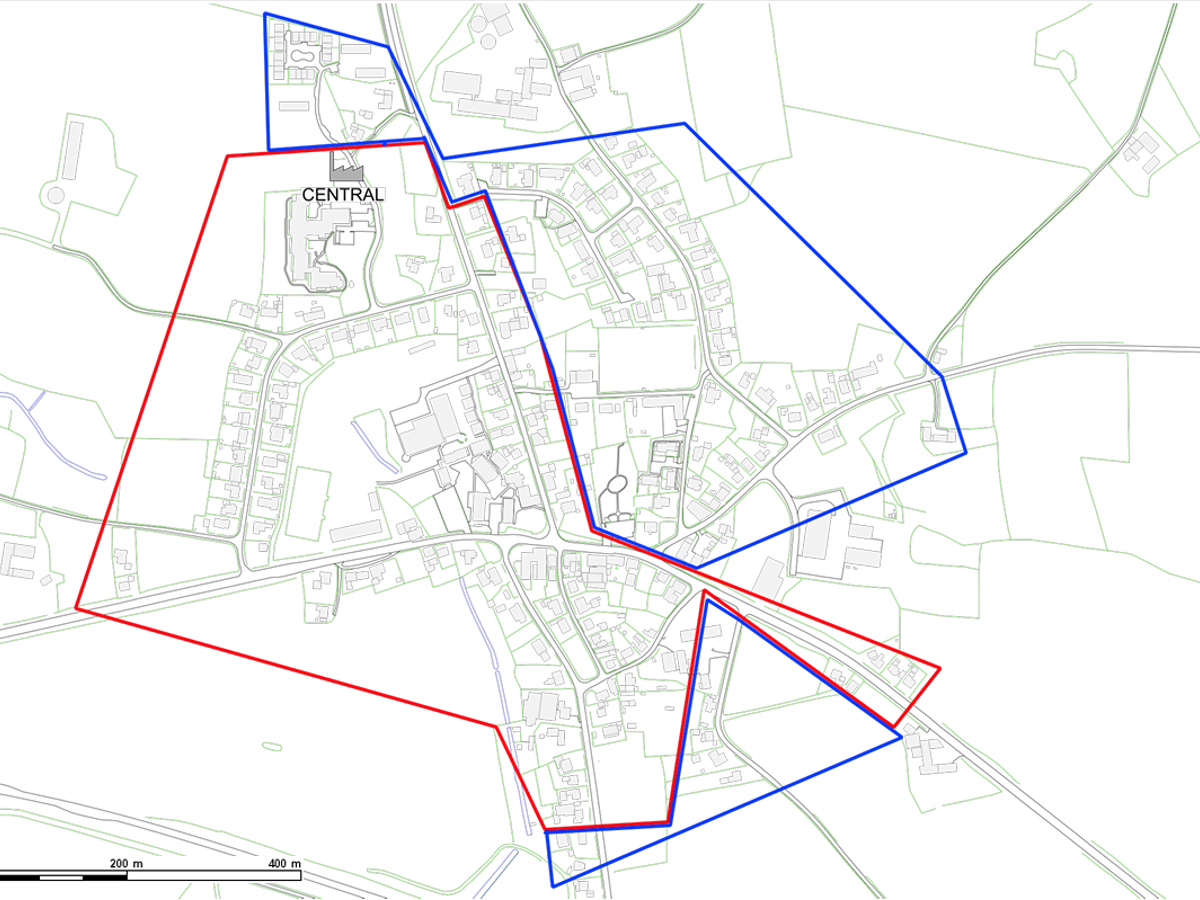

Tidsplan for gravearbejde i Bovrup





2025



Status

Transmission Forventet uge 5-31

Sønderborgvej

Bovrup Storegade

Igangværende

Etape 5: Forventet uge 24-27 Gml Bygade + Solsiden Igangværende
Etape 6: Forventet uge 27-30



Kidingvej



Ikke påbegyndt
 Etape 7: Forventet uge 30-36 Bovrup Kirkevej Ikke påbegyndt
 Etape 8: Forventet uge 36-39 Bytoften Ikke påbegyndt
 Etape 9: Forventet uge 39-41 Fennvej Ikke påbegyndt
